Работы на Абаканской ТЭЦ и головном участке тепломагистрали будут проводиться практически всю неделю в непрерывном режиме, пока не завершится полный останов станции, сообщили в СГК.
Специалисты уже приступили к металлоконтролю трубопроводов сетевой воды на оборудовании ТЭЦ. Эти трубопроводы функционируют круглогодично при температуре свыше 500°С. Кроме того, подрядная организация начала ремонтные работы на нескольких участках паропроводов.
На тепловых сетях Абакана самые масштабные работы проводятся на головном участке магистрали. Вчера система горячего водоснабжения города была переведена в однотрубный режим, что позволило специалистам начать работы на одной из ниток временного трубопровода на сутки раньше запланированного, сообщили в СГК.

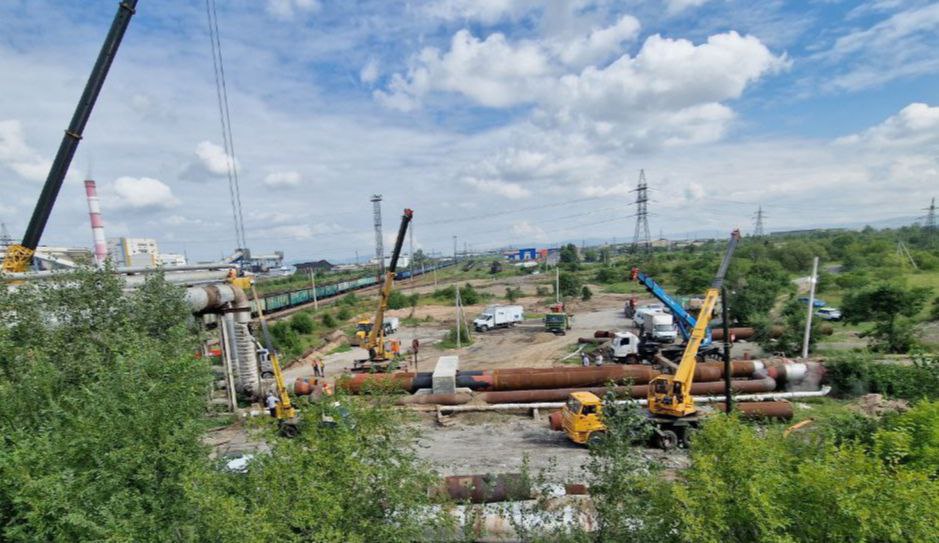

К утру понедельника не только освободили трубу от теплоносителя, но и приступили к её демонтажу. Сегодня на головном участке магистрали работают восемь бригад теплосетевого подразделения СГК и подрядных организаций, а также задействовано 12 единиц техники. Специалисты уже начали демонтаж второй нитки временного трубопровода и в ближайшие дни приступят к переврезке трубы для восстановления постоянной схемы теплоснабжения столицы.
График полного останова рассчитан буквально по часам, чтобы обеспечить синхронизацию работы большого количества специалистов и выполнить ремонты на неотключаемом оборудовании качественно и в кратчайшие сроки.
